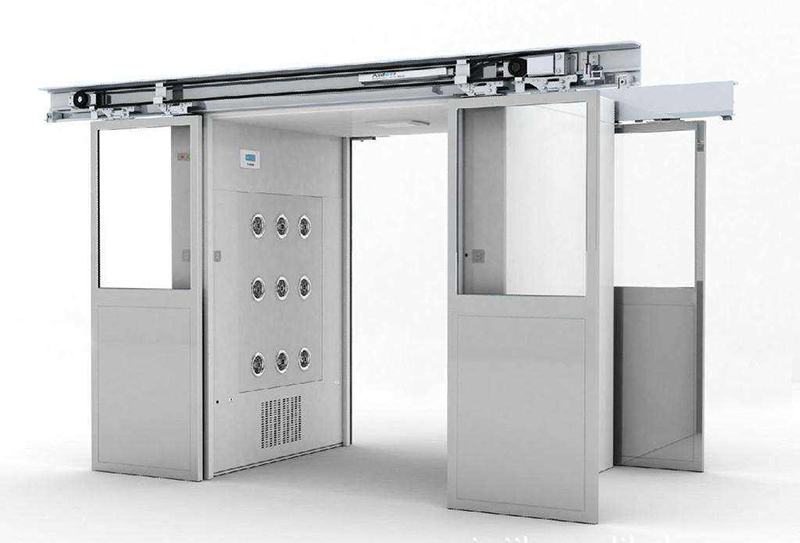

无尘车间的建造需要需要安装诸多设备,比如洁净空调系统、空气过滤器、风管、传递窗、风淋室等,这些设备的安装需要按部就班进行,而且还得与各施工项目协调进行。今天给大家分享讲解的是风淋室的安装,想知道无尘车间的风淋室怎么安装且看下面内容:
(一)风淋底盘通常由不锈钢方管制作而成,厚度为40毫米,底盘为整体性构成的,*步先将风淋底盘放到风淋室要安装的所在位置上。风淋底盘无需与室内地坪进行固定,由风淋室本身重量就可以确保稳固。目前市面上的单人风淋室为三百五十公斤,双人风淋室为六百五十公斤左右。
(二)将风淋侧箱体放到底盘左右侧,在内底部用自攻螺钉或铆钉将侧箱体与底盘固定起来,在此留意底盘与侧厢体的所在地。
(三)左右侧侧厢固定过后,再将顶厢安装与左右侧厢体相连接,在此需要留意上下垂直度,安装期间需要连续不断测量,以确保框架上下部分尺寸完全一致。
(四)整体框架结构完成之后,再开展门的安装,门和门框都是由不锈钢方管及不锈钢制作,铰链使用三道不锈钢铰链进行加固,原门框与门板已经由厂商在出厂前就安装好。剩下的只需要将铰链固定于风淋侧面厢体就可以了。要是门安装好之后门框与箱体之间缝隙不紧贴着有滑动摩擦,有可能是因为地面不平而导致的,出现这种情况没有必要去调整门框,只需要对风淋下部开展垂直校正,将风淋底盘垫平就可以了。可多次调试四角加垫片,一旦垫平,门体就会与箱体缝隙完全整齐。
(五)安装风淋室灯及电器设备,风淋室电器设备为快速插口件,只需要将相应的设备插口插到相应的接口就可以了。
(六)通电:风淋为三相五线制,三火线,一地线,一零线。如果接上电源后风力很小,一般为风机反转。只需要将三根火线中任意一根位置互换,即可正常使用。
(七)风淋控制面板为液晶蓝屏显示,且带有屏幕保护,出厂的风淋室控制面板解锁办法只需要连续按“-、+、照明”三键,听见“滴滴”两声后,可进行风淋时间、照明时间、屏保时间设置即可。
(六)接电源:风淋室为三相五线制,三火线、一地线、一零线。风淋室通电之后发觉风力很小的话,可能是风机反转。只需要将三根火线中的任意一根另其位置相互交换,就能正常使用。
(七)风淋控制面板为液晶蓝屏显示,通常都带有屏幕保护程序,出厂的风淋室控制面板的解锁方法为连续按“-、+、照明”三键,听到“滴滴”两声后,可进行风淋时间、照明时间、屏保时间设置就可以了。
(八)风淋室安装完成之后需要用环保密封胶对一些缝隙进行密封处理。经过上面七个过程,风淋室已安装完成,可以开启风淋室进行调试工作了。
另外要注意的,很多风淋室都具备电子联锁功能,一门打开时,另一门就无法打开,在使用过程中若双门都无法打开,切不可强行打开门,以避免将门损坏。
